Phó Thủ tướng Trịnh Đình Dũng chỉ đạo tháo gỡ vướng mắc dự án đường dây 500kV mạch 3

Sáng 6-3, tại TP Đà Nẵng, Phó Thủ tướng Trịnh Đình Dũng đã chủ trì giải quyết các vướng mắc trong công tác bồi thường giải phóng mặt bằng Dự án đường dây 500kV mạch 3 (Vũng Áng- Quảng Trạch- Dốc Sỏi- Pleiku 2).

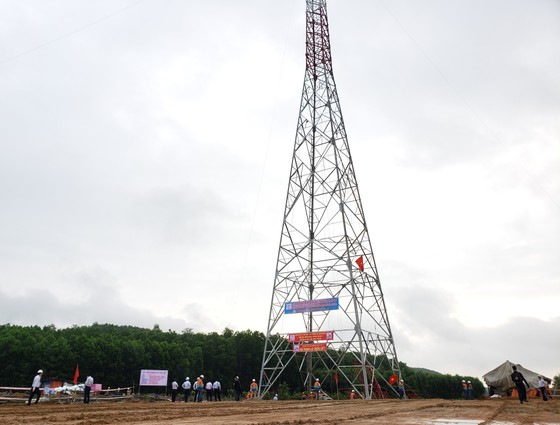

Phó Thủ tướng Trịnh Đình Dũng trao quà cho những kỹ sư, công nhân thuộc dự án đường dây 500 kV mạch 3 tại vị trí 791 thuộc địa phận xã Hòa Phú, huyện Hòa Vang, TP Đà Nẵng

Phó Thủ tướng Trịnh Đình Dũng trao quà cho những kỹ sư, công nhân thuộc dự án đường dây 500 kV mạch 3 tại vị trí 791 thuộc địa phận xã Hòa Phú, huyện Hòa Vang, TP Đà Nẵng

Tại cuộc họp, các bộ ban ngành và địa phương đã trình bày những khó khăn, ý kiến về tình hình thực hiện và các vướng mắc trong công tác bồi thường giải phóng mặt bằng Dự án đường dây 500kV mạch 3.

Ông Nguyễn Đức Tuyển, Giám đốc Dự án các công trình điện miền Trung cho hay, mặc dù tại cuộc họp về công tác bồi thường, giải phóng mặt bằng Dự án đường dây 500kV mạch 3, ngày 10-10-2019, Phó Thủ tướng Trịnh Đình Dũng đã chỉ đạo các địa phương hoàn thành việc bàn giao các vị trí móng trong tháng 9-2019 và hành lang tuyến trong tháng 12-2019, đóng điện dự án trong tháng 6-2020. Tuy nhiên, cho đến nay, khối lượng còn lại chưa bàn giao mặt bằng trên toàn tuyến là rất lớn (275 vị trí móng và hành lang tuyến còn 1.129 khoảng cột), đặc biệt có một số địa phương khối lượng bàn giao mặt bằng móng rất thấp (TP Đà Nẵng đạt 50%, tỉnh Quảng Nam đạt 58%).

Cụ thể, TP Đà Nẵng hiện còn 36/72 vị trí móng chưa được bàn giao mặt bằng, hành lang tuyến chưa được lập và phê duyệt. Số lượng hộ dân nhận tiền theo phương án bồi thường được duyệt rất thấp (dưới 20%) vì không thống nhất với đơn giá bồi thường. Tỉnh Quảng Nam còn 110/268 vị trí móng trụ chưa bàn giao mặt bằng; hành lang tuyến còn 248 khoảng cột chưa được phê duyệt phương án bồi thường.

Phó Thủ tướng Trịnh Đình Dũng chỉ đạo tháo gỡ vướng mắc dự án đường dây 500kV mạch 3 ảnh 1

Phó Thủ tướng Trịnh Đình Dũng chủ trì buổi làm việc

Giám đốc Dự án các công trình điện miền Trung đề nghị, các tỉnh Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên- Huế, Quảng Ngãi, Kon Tum, Gia Lai cần tập trung giải quyết các vướng mắc dứt điểm; khẩn trương hoàn thành xây dựng khu tái định cư tập trung để bố trí đất cho các hộ dân có nhà cửa trong hành lang tuyến.

Đồng thời, lập phương án bồi thường sớm phê duyệt chi trả tiền để các hộ dân có thời gian di dời nơi ở mới ngày 30-4. Các tỉnh, thành phố cần chỉ đạo với sở ngành tham mưu giải quyết các vướng mắc về bồi thường đơn giá cây trồng thấp, vượt mật độ.

Phó Thủ tướng Trịnh Đình Dũng chỉ đạo tháo gỡ vướng mắc dự án đường dây 500kV mạch 3 ảnh 2

Phó Thủ tướng Trịnh Đình Dũng kiểm tra đơn vị thi công Dự án đường dây 500 kV mạch 3 tại vị trí 791 thuộc địa phận xã Hòa Phú, huyện Hòa Vang, TP Đà Nẵng

“Đối với đất trồng cây lâu năm và đất rừng sản xuất, thành phố cho phép hỗ trợ công cải tạo đất bị ảnh hưởng bởi hành lang tuyến với mức hỗ trợ 7.000 đồng/m2 x diện tích bị ảnh hưởng. Đối với đất ở, đề nghị thu hồi đất và bồi thường 100% giá trị về đất, bồi thường 100% giá trị nhà ở, vật kiến trúc và công trình phụ, bố trí tái định cư như hộ thuộc diện”, ông Hồ Kỳ Minh, Phó Chủ tịch UBND TP Đà Nẵng kiến nghị.

Vấn đề về giải phóng mặt bằng, thủ tục chuyển đổi đất rừng vẫn là vướng mắc trong việc thi công đường dây 500kV mạch 3. Về chuyển đổi mục đích sử dụng rừng, các tỉnh Quảng Nam, Quảng Ngãi và TP Đà Nẵng chưa có quyết định chuyển đổi mục đích sử dụng rừng.

Phó Thủ tướng Trịnh Đình Dũng chỉ đạo tháo gỡ vướng mắc dự án đường dây 500kV mạch 3 ảnh 3

Phó Thủ tướng Trịnh Đình Dũng phát biểu chỉ đạo tại cuộc họp

Tại cuộc họp, Phó Thủ tướng Trịnh Đình Dũng đánh giá cao kết quả tích cực mà Tập đoàn Điện lực Việt Nam (EVN), các nhà thầu và các địa phương đạt được. Tuy nhiên, dự án hiện đã chậm so với tiến độ thời gian với nhiều nguyên nhân, từ đó đặt ra yêu cầu cấp bách các địa phương cần có những giải pháp quyết liệt về bồi thường giải phóng mặt bằng như yêu cầu bàn giao vị trí móng tháng 9-2019, bàn giao toàn tuyến vào tháng 12-2019 theo kế hoạch.

Các địa phương có dự án cần huy động lực lượng coi đây là một nhiệm vụ quan trọng của hệ thống chính trị mà đặc biệt là TP Đà Nẵng và tỉnh Quảng Nam. Ngoài ra, các địa phương cần làm tốt công tác tuyên truyền để người dân thông hiểu, ủng hộ, tuân thủ về vấn đề giải phóng mặt bằng, các chính sách, chế độ, góp phần giữ gìn an ninh trật tự, bảo vệ thi công. Không để kẻ xấu lợi dụng kích động gây mất an ninh trật tự, gây khó khăn trong quá trình thi công.

“EVN, các nhà thầu phối hợp với, bộ ngành cùng cơ quan tại địa phương phối hợp, chỉ đạo huy động mọi điều kiện tốt để đẩy nhanh tiến độ giải phóng mặt bằng trong đó có chuyển đổi đất rừng không để chậm trễ, ách tắt, kịp thời báo cáo các vướng mắc,...”, Phó Thủ tướng Trịnh Đình Dũng chỉ đạo.

Theo ĐTTCO

Tăng trưởng 10%: Không cần thêm chính sách mới, quan trọng đưa chính sách vào thực tiễn

Mục tiêu tăng trưởng trên 10% đã có lộ trình và hàng loạt giải pháp cụ thể. Theo ông Phan Đức Hiếu, Ủy viên Ủy ban Kinh tế và Tài chính của Quốc hội, thách thức lớn nhất hiện nay không còn nằm ở việc ban hành thêm chính sách, mà là tốc độ và hiệu quả đưa các chính sách vào thực tiễn.

'GDP tăng mạnh nhất nhiều năm nhưng thách thức lớn nhất của Việt Nam vẫn ở phía trước'

Kết quả tăng trưởng ấn tượng trong nửa đầu năm chưa đồng nghĩa mục tiêu 10% đã nằm trong tầm tay. Theo Cục trưởng Cục Thống kê Nguyễn Thị Hương, nền kinh tế sẽ phải vượt qua nhiều sức ép từ bên ngoài, đồng thời trông chờ vào cả các động lực truyền thống lẫn những động lực tăng trưởng mới.

Đưa tôm hùm thành mặt hàng 'tỷ đô'

Trong bối cảnh ngành thủy sản Việt Nam đang đẩy mạnh chuyển dịch từ khai thác sang nuôi trồng bền vững, Đề án phát triển nuôi trồng thủy sản trên biển (nuôi biển) đã trở thành kim chỉ nam quan trọng. Với những mục tiêu chiến lược và kết quả tăng trưởng đột phá của các mặt hàng chủ lực như tôm hùm, ngành nuôi biển đang dần khẳng định vị thế là một trụ cột của kinh tế biển Việt Nam.

GDP quý II/2026 tăng trưởng khá, ước đạt 8,39%

Tại Họp báo công bố số liệu thống kê kinh tế - xã hội quý II và 6 tháng đầu năm 2026 diễn ra sáng 3/7, Cục Thống kê, Bộ Tài chính cho biết tổng sản phẩm trong nước (GDP) quý II/2026 đạt mức tăng trưởng khá, với tốc độ tăng ước đạt 8,39% so với cùng kỳ năm trước.

Video
