Phải làm rõ trách nhiệm nhà thầu thi công cao tốc 34.500 tỷ hư hỏng

Tổ kiểm tra yêu cầu VEC lưu ý các hư hỏng nứt vỡ mặt đường xảy ra trong giai đoạn bảo hành, xác định rõ trách nhiệm của nhà thầu liên quan.

Ngày 23/10, Tổ kiểm tra của Bộ Giao thông Vận tải (GTVT) cho biết đã phối hợp với đơn vị liên quan có văn bản kết luận công tác sửa chữa hư hỏng mặt đường cao tốc Đà Nẵng - Quảng Ngãi, đoạn tuyến sử dụng vốn JICA từ Km 0 đến Km 65. Trước đó, ngày 21/10, Tổ kiểm tra (gồm Cục Quản lý xây dựng và Chất lượng công trình giao thông do Cục phó Phan Quang Hiển dẫn đầu và đại diện các vụ của Bộ GTVT, Ban quản lý dự án, Tư vấn giám sát...) đã kiểm tra cao tốc Đà Nẵng - Quảng Ngãi.

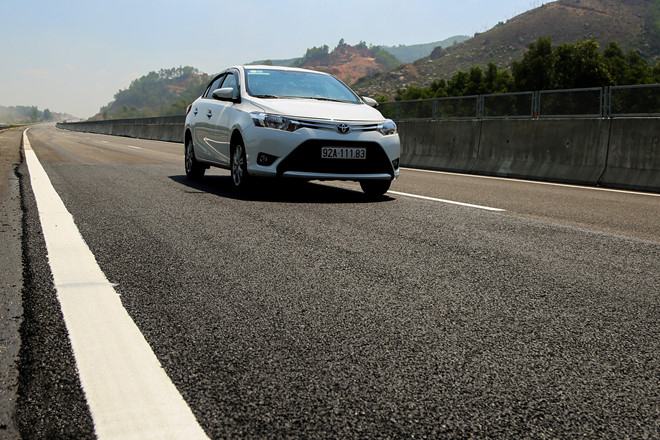

[caption id="attachment_110243" align="aligncenter" width="660"] Nhà thầu đã sửa xong những vị trí hư hỏng. Ảnh:[/caption]

Tổ kiểm tra đã kiểm tra việc sửa chữa các hư hỏng mặt đường đoạn tuyến vốn JICA (Km 0 - Km 65) theo chỉ đạo của Bộ GTVT. Toàn bộ chỗ xuất hiện hư hỏng đã sửa chữa xong.

Các thành viên cho rằng Tổng công ty Đầu tư phát triển đường cao tốc Việt Nam (VEC) đã thực hiện sửa chữa theo đúng kế hoạch theo phương án thiết kế đã lập.

Các vị trí hư hỏng mặt đường bê tông nhựa đã được nhà thầu thi công hoàn thành và hoàn trả vạch sơn đường theo đúng quy định. Tại các vị trí sửa đã bằng phẳng, độ nhám đồng đều. Có 5 vị trí "ổ gà" nhỏ được vá bằng vật liệu carboncor asphalt.

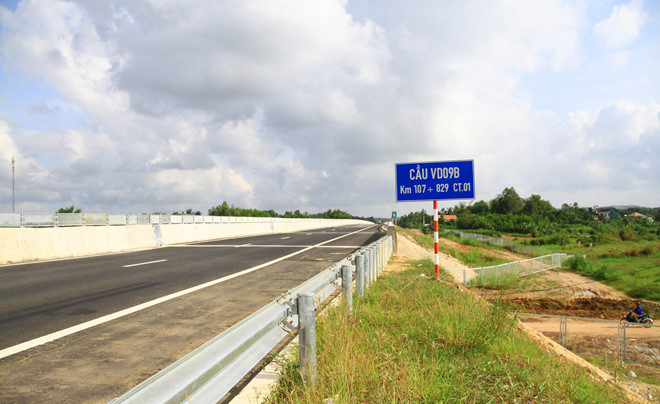

[caption id="attachment_110242" align="aligncenter" width="660"] Cầu VD09B. Ảnh: Zing[/caption]

Đối với 5 vị trí "ổ gà" được vá bằng carboncor asphalt, Tổ công tác đề nghị VEC tiếp tục theo dõi và tổ chức sửa chữa triệt để trong thời điểm thích hợp.

Tổ kiểm tra yêu cầu VEC lưu ý các hư hỏng nứt vỡ mặt đường xảy ra trong giai đoạn bảo hành, cần xác định rõ trách nhiệm của nhà thầu liên quan, đồng thời thực hiện đầy đủ ý kiến chỉ đạo của Bộ GTVT.

Sau khi những "ổ gà" trên cao tốc được khắc phục, PV phát hiện thêm những hư hỏng mới trên cao tốc Đà Nẵng - Quảng Ngãi. Cụ thể, tại cầu VD09B (thôn Phú Lễ 1) và hầm chui dân sinh qua thôn Phú Lễ 2 (cùng ở xã Bình Trung, huyện Bình Sơn, tỉnh Quảng Ngãi) có hiện tượng thấm dột.

Theo quan sát, cầu VD09B còn lộ những tấm gỗ, bẹ chuối dưới khối bê tông của dầm cầu. Dạ cầu lầy lội, hai bên thành nước vẫn rỉ xuống, chảy dọc theo những vết ẩm mốc đã có từ trước.

[caption id="attachment_110241" align="aligncenter" width="660"] Cầu VD09B bị thấm dột. Ảnh: Zing[/caption]

Chiều 20/10, ông Nguyễn Tiến Thành, Giám đốc Ban quản lý dự án đã thừa nhận những phản ánh của Zing.vn là đúng. Nguyên nhân sự cố trên là do hệ thống thoát nước mặt cầu chưa hoàn thiện.

Một số vị trí phễu thu nước và ống nhựa dẫn nước đã được lắp đặt nhưng chưa đảm bảo kín khít, dẫn đến hiện tượng chảy lan không tập trung từ mặt cầu xuống.

Nhà thầu chưa thi công rãnh dẫn nước về cống tròn gần đó, dẫn đến nước mưa chảy lênh láng dưới gầm cầu, gây ảnh hưởng tới việc đi lại của người dân địa phương.

Hai hôm nay, nhà thầu Giang Tô đã cho công nhân sửa chữa những hiện tượng thấm dột tại 2 cầu nói trên. Tuy nhiên, các chuyên gia cho rằng Quốc hội cần yêu cầu Chính phủ thành lập tổ công tác đặc biệt để thanh tra toàn diện dự án này.

Theo PV Zing

Tags:

DOIDEP và Nam A Bank tiếp nối những cuộc gặp từ văn hóa trà

Từ CEO 100 Tea Connect năm 2023 đến hành trình đồng hành cùng AEF 2026, DOIDEP và Nam A Bank tiếp tục góp phần đưa văn hóa trà Việt vào những cuộc gặp gỡ kinh tế. Qua từng mùa, lời mời trà được tiếp nối bằng sự chăm chút trong cách đón tiếp, gửi gắm tinh thần hiếu khách và mong muốn kết nối.

Chính thức ký kết Hiệp định Thương mại tự do Việt Nam - EFTA

Hiệp định Thương mại Tự do Việt Nam - Hiệp hội Mậu dịch Tự do châu Âu (EFTA) được kỳ vọng sẽ mở ra những cơ hội hợp tác mới, tạo động lực thúc đẩy tăng trưởng kinh tế, đổi mới sáng tạo và phát triển bền vững, qua đó mang lại lợi ích thiết thực cho người dân và cộng đồng doanh nghiệp của Việt Nam và các quốc gia thành viên EFTA.

Việt Nam tăng trưởng 2 con số: Ba trụ cột cải cách và 5 lĩnh vực ưu tiên hợp tác với Mỹ

Phó Thủ tướng thường trực Phạm Gia Túc cho biết Việt Nam xác định 5 lĩnh vực ưu tiên hợp tác với Mỹ trong thời gian tới, gồm công nghệ cao, năng lượng sạch, chuỗi cung ứng, thương mại và đầu tư. Việt Nam đồng thời đẩy mạnh cải cách thể chế, phát triển hạ tầng chiến lược và nguồn nhân lực chất lượng cao, hướng tới mục tiêu tăng trưởng hai con số giai đoạn 2026-2031.

Để Thành phố Hồ Chí Minh bứt phá: Thành phố chủ động, Trung ương đồng hành

Luật Phát triển đô thị đi vào thực thi mở ra cho Thành phố Hồ Chí Minh những khả năng mới để chủ động lựa chọn chính sách, huy động nguồn lực và tổ chức phát triển. Cơ hội ấy đặt ra yêu cầu đổi mới cả cách thành phố hành động và cách các bộ, ngành phối hợp với thành phố.

Video
